清晨6点的甘孜丹巴深山,薄雾紧锁峡谷,山风裹挟凉意。70公里盘山险道还未完全苏醒,一群人已整装集结,踏着朝露奔赴各个卡口点位。
“早点到岗,赶在大车集中上山前把隐患清完、卡口理顺。”负责人一边整理安全帽,一边叮嘱队员。日复一日的早出晚归,已成为他们的常态。这支队伍,就是丹巴巴底光伏项目物资运输道路保通队。

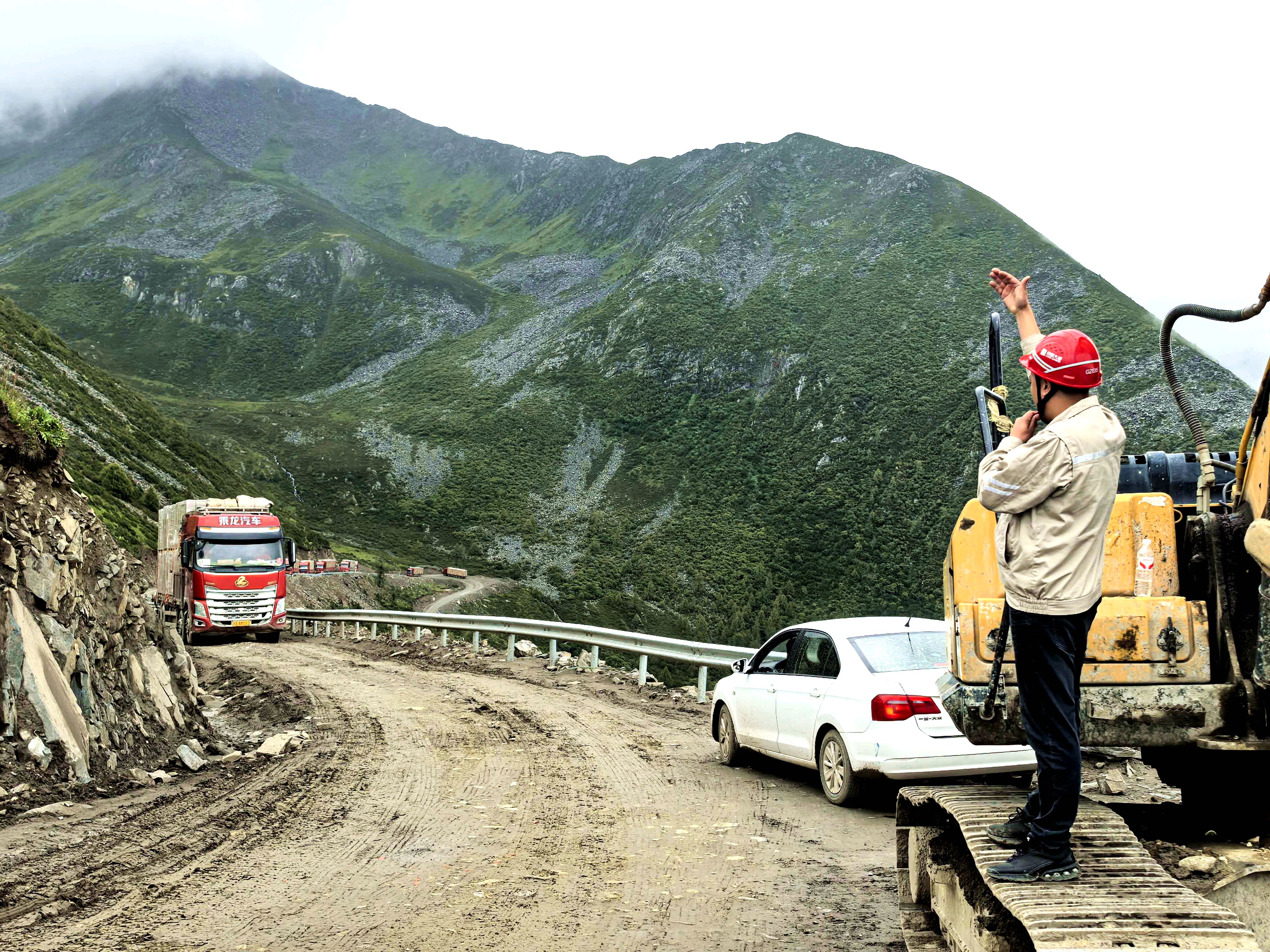

这条山区公路,是该项目唯一的运输通道。运输车辆从海拔1800米的丹巴县城出发,盘绕攀升至4688米山巅,沿途依山傍峡、蜿蜒盘旋,一侧陡壁,一侧河谷,临崖路段比比皆是。高原山区天气阴晴不定,雷暴、冰雹、骤雨说来就来,塌方落石、路面泥泞等安全隐患随时发生。更棘手的是,深山密林屏蔽信号,大片区域成为通讯盲区。
天色渐亮,深山苏醒。满载光伏组件、支架、埋件的重型货车陆续驶入峡谷,道路单日最高通行车次突破200辆。站在卡口望着连绵车流,项目保运专班负责人感慨:“这70公里山路,就是项目按期投产的生命线。”
而这条生命线,曾一度面临全线封堵。彼时,地方美丽乡村道路升级施工全面铺开,改造工期与项目物资进场时间高度重叠,海量设备材料无法进入,按期投产目标岌岌可危。
项目部多次与属地交通局、施工单位对接磋商,反复优化运输与施工错峰方案。最终,成功延后道路全封闭施工时间,为保障运输物资抢出52天黄金窗口期。
项目部第一时间成立专项保运专班,建立“日调度、周复盘、重点盯守”闭环管理机制,细化13项专项职责,统一调配人员、机械、车辆、物资,全天候监测路况、天气、车流。四支保运小组全员下沉、分片包干,一场与时间赛跑、与天险博弈的攻坚战全面打响。
在信号未覆盖的峡谷腹地,手机通讯完全失效,巡查、疏导、抢险全靠对讲机与人力奔走。
“前方弯道落石,车辆原地?,马上开展清障作业!”对讲机里的声音穿透峡谷风声。连日奔走后,队员们嗓子干涩沙哑、满身泥泞,却始终坚守。“山里手机没信号,这双脚就是最靠谱的通讯方式。”一位队员笑着说。
攻坚期间,一场强降雨引发山洪,冲毁关键运输便桥,导致全线交通中断。项目部连夜联动丹巴县交通局,跨越140公里紧急调运钢板并昼夜抢修,将原本17天的工期压缩至3天完成,创造了深山应急保通的大唐速度。
朝七晚七,是队员们的攻坚日常。清晨踏露上岗,暮色沉沉返程,忙碌时趁着车流空档,蹲在山崖路边,就着山风啃干粮、喝凉水。“累肯定累,但看着一辆辆物资运输车平安驶过,所有辛苦都值了。”一位晒得黝黑的年轻队员说道。
长途奔波的货车司机常因车流拥堵、山路偏远,耗尽随车干粮和水。保运队员见状,毫不犹豫掏出自己的牛奶、面包递过去:“师傅,先垫垫肚子,路通了第一时间通知大家通行。”简单一句问候,驱散了深山里的焦灼。项目部联动各施工单位,为沿线滞留司机送上餐食。
52天昼夜兼程,70里峡谷鏖战不息。全体建设者顶风雨、战酷暑、排险情、保畅通。最终,该项目累计安全运输超6000车次,完成82万块光伏组件、24万根埋件、1.6万余吨支架等全部关键设备材料进场任务,为按期高质量投产筑牢根基。
